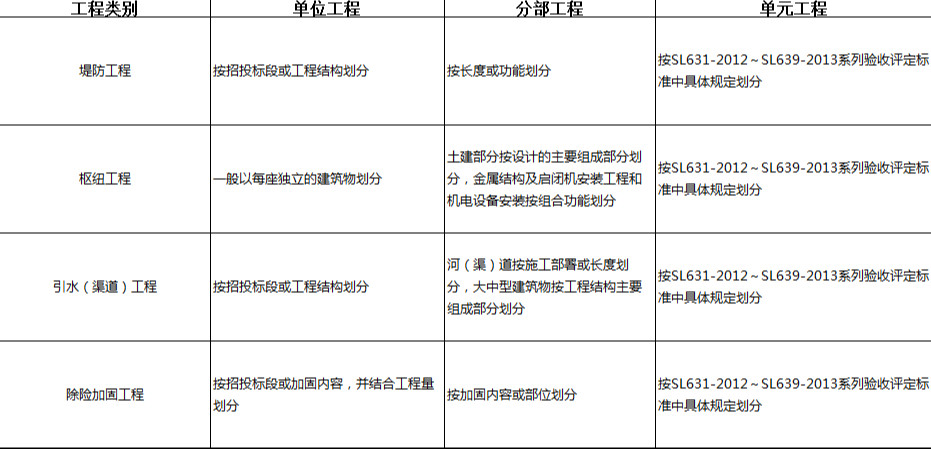

單位工程—分部工程—單元工程。
注意:單位中各個分部工程量(或投資)不宜相差太大,每個單位中分部數目不宜少于5個。
由項目法人組織監理、設計及施工等單位進行。
第一步:監理單位簽發合同工程開工通知;
第二步:施工單位上報合同工程開工申請(包括開工報告、施工組織設計、各種專項方案申報、現場組織機構及主要人員報審、施工設備進場報驗、原材料/中間產品進場報驗等內容);
第三步:監理單位進行批復。
水利工程需進行分部工程開工申請(附件包括分部工程施工措施計劃、分部工程進度進度計劃、確認的工藝實驗成果、施工安全交底記錄、施工技術交底記錄)。
都是監理單位先下指示或通知、施工再提交申請、最后監理單位進行批復。
監理機構經發包人批準,可指示承包人以計日工方式實施零星工作或緊急工作;監理單位先進行計日工工作通知——施工單位再提交計日工工程量簽證單及計日工單價報審。

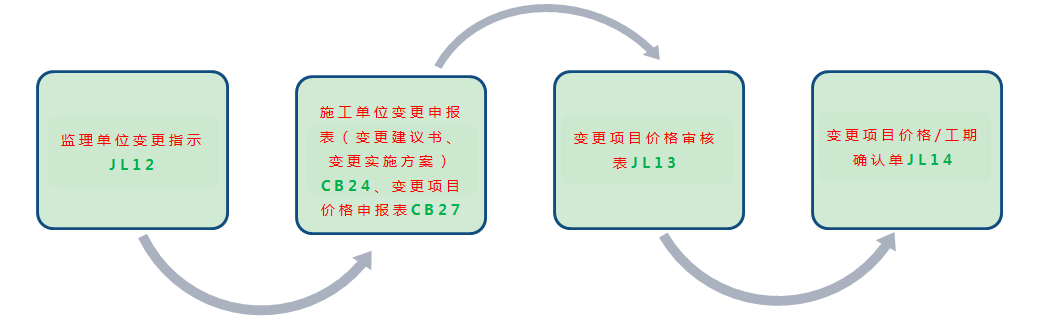

注:變更款由承包人列入工程進度付款申請單,由監理機構審核后列入工程進度付款證書。
合同工程開工申請,施工組織設計、施工總進度、年進度、專項施工進度計劃,專項施工方案,度汛方案,簽發變更文件等。
