土釘墻的抗拔試驗是在噴射混凝土面層施工完成后進行嗎?

1.土釘墻抗拔試驗是在土釘注漿完成后,噴射混凝土施工前做嗎?,土釘注漿完成后多久可以做?
2.土釘墻抗拔試驗是在噴射混凝土施工完成后做嗎?一般是施工完成后多久做?

我要回答

邀請別人回答

收藏

全部回答

  • 周路路鉑金專家

    2026-02-02 10:45:22

    JGJ 120-2012 建筑基坑支護技術規程



    點贊0

    回復 0

    舉報

  • 筑業小筑老師鉑金專家

    2026-01-28 10:03:15

    土釘墻的抗拔試驗通常**不在噴射混凝土面層施工完成后進行**,而是在**土釘注漿完成且漿體達到設計強度后、噴射面層施工前**進行。以下是具體原因和流程說明:
    ### 1. **試驗?zāi)康呐c時機**
    -抗拔試驗主要用于驗證**土釘?shù)腻^固力**是否符合設計要求,確保其與土體的粘結性能達標。
    - 若在噴射混凝土面層完成后進行試驗,需破壞面層以暴露土釘頭部,不僅增加修復成本,還可能影響支護結構整體性。
    ### 2. **施工流程順序**
    - **常規施工流程**為:
    1. 鉆孔安裝土釘并注漿;
    2. 漿體養護至設計強度;
    3. **進行抗拔試驗**(驗證土釘性能);
    4. 噴射混凝土面層(覆蓋土釘頭部,形成整體支護結構)。

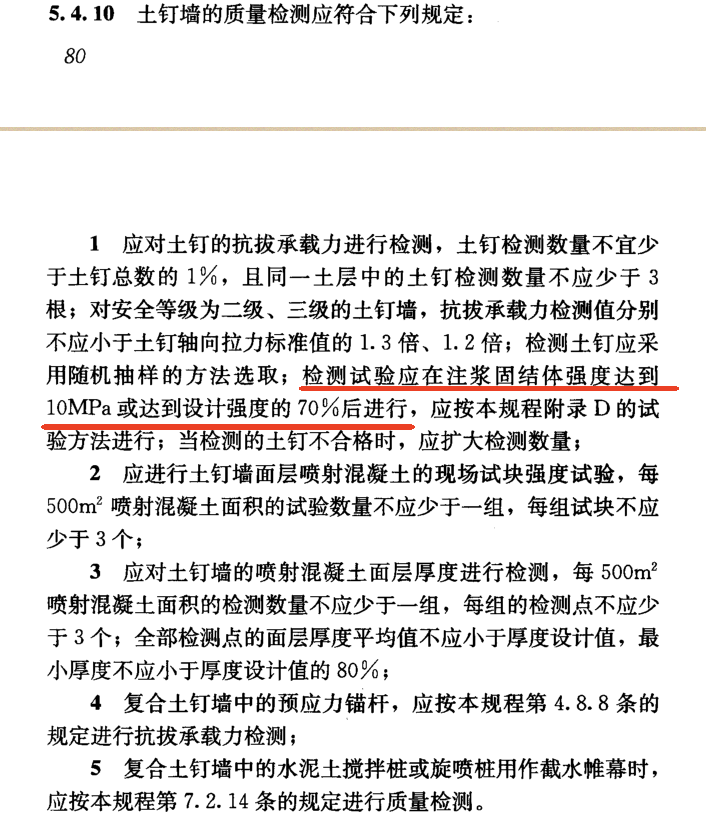

    ### 3. **規范依據**
    - 根據《建筑基坑支護技術規程》(JGJ 120)等標準,抗拔試驗應在土釘注漿完成后、面層施工前開展,以便及時調整設計或施工問題(如注漿不足、土釘長度不足等)。
    ### 4. **特殊情況的處理**
    - 若需在面層完成后補做試驗(如抽檢或質量爭議),需局部鑿開面層,試驗后修復。但此屬非常規操作,會增加工期和成本。
    ### 結論:
    抗拔試驗應在**噴射混凝土面層施工前**完成,以確保試驗有效性并避免結構破壞。這是行業規范的標準做法,兼顧工程質量和經濟性。

    點贊0

    回復 0

    舉報

信息

確認要刪除嗎?
取消
確認刪除

友情鏈接

全國服務熱線

400-163-8866
版權所有? 北京筑業志遠軟件開發有限公司 保留一切權利 京公網安備11011402013300號京ICP備10012143號-11
地址:北京市門頭溝區蓮石湖西路98號院5號樓20層2010-8室 電話:010-51299114
在線客服

24小時銷售服務電話

400-163-8866

微信購買專線:掃碼直聊
