室外排水管道每道工序?qū)?yīng)的檢驗批、隱蔽


我要回答

邀請別人回答

收藏

全部回答

  • 筑業小筑老師鉑金專家

    2025-12-23 10:37:01

    在室外排水管道施工中,不同工序需對應相應的檢驗批和隱蔽驗收記錄。以下是各工序的具體要求和注意事項:
    ---
    ### **1. 施工準備**
    - **檢驗批**:無單獨檢驗批,需提供以下材料報驗:
    - 管材、管件、橡膠圈等質量證明文件(合格證、檢測報告)。
    - 砂、石、水泥等原材料檢驗報告。
    - **隱蔽驗收**:無需隱蔽驗收,但需保留材料進場記錄。
    ---
    ### **2. 溝槽開挖**
    - **檢驗批**:
    - **土方開挖檢驗批質量驗收記錄表**(參考《土方與基坑工程施工質量驗收規范》)。
    - **地基驗槽記錄**(需設計、勘察、監理單位簽字確認)。
    - **隱蔽驗收**:
    隱蔽前需驗收槽底標高、坡度、地基承載力、是否有不良土層等。
    ---
    ### **3. 管道基礎施工**
    - **檢驗批**: - **管道基礎檢驗批質量驗收記錄表**(依據《給水排水管道工程施工及驗收規范》GB 50268)。
    - 混凝土基礎需附《混凝土施工檢驗批》。
    - **隱蔽驗收**:驗收基礎厚度、標高、混凝土強度、墊層平整度等。
    ---
    ### **4. 管道安裝**
    - **檢驗批**:
    - **管道安裝檢驗批質量驗收記錄表**(分材質填寫,如混凝土管、HDPE管等)。
    - 管道接口、坡度、中心線偏移需單獨檢查。
    - **隱蔽驗收**:管道安裝后隱蔽前需驗收:
    - 管道接口嚴密性(如橡膠圈安裝)。
    - 管道坡度、標高、軸線位置。
    - 管道防腐處理(若有)。
    ---
    ### **5. 檢查井施工**
    - **檢驗批**: - **檢查井檢驗批質量驗收記錄表**(分砌筑井、混凝土井等)。
    - 井室尺寸、踏步安裝、流槽高度需單獨記錄。
    - **隱蔽驗收**:驗收井底基礎、井壁砌筑/混凝土質量、防水處理、預留孔洞位置等。
    ---
    ### **6. 閉水試驗**
    - **檢驗批**: - **管道閉水試驗記錄表**(需記錄水位下降值、滲水量)。
    - 試驗結果需設計、監理單位簽字確認。
    - **隱蔽驗收**:閉水試驗合格是隱蔽的必要條件,需附試驗報告。
    ---

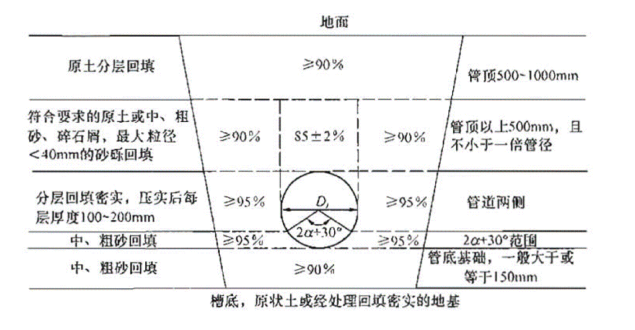

    ### **7. 溝槽回填**
    - **檢驗批**: - **土方回填檢驗批質量驗收記錄表**。
    - 分層壓實度檢測報告(環刀法或灌砂法)。
    - **隱蔽驗收**:分層回填厚度、壓實度、回填材料(嚴禁建筑垃圾)需驗收。
    ---
    ### **8. 附屬設施(如雨水口、連接管)**
    - **檢驗批**: - **附屬構筑物檢驗批質量驗收記錄表**。
    - 雨水篦子安裝、連接管坡度需單獨檢查。
    ---
    ### **注意事項**
    1. **表格編號**:不同地區或項目可能使用差異化的表格編號(如地方規程或企業標準),需與監理單位確認。
    2. **影像資料**:隱蔽工程驗收時需拍攝照片或視頻(如管道接口、基礎施工、回填過程),存檔備查。
    3. **簽字流程**:隱蔽驗收需由施工、監理、建設單位共同簽字,涉及地基或結構時需勘察、設計單位參與。
    4. **規范依據**:主要參考《給水排水管道工程施工及驗收規范》(GB 50268)、《建筑工程施工質量驗收統一標準》(GB 50300)。
    ---
    ### **總結流程圖**
    ```
    施工準備 → 溝槽開挖(隱蔽) → 管道基礎(隱蔽) → 管道安裝(隱蔽)→ 檢查井(隱蔽) → 閉水試驗 → 回填(隱蔽) → 竣工驗收
    ```
    建議施工過程中嚴格遵循“工序報驗→檢驗批驗收→隱蔽驗收”流程,避免資料缺失影響最終驗收。

    點贊0

    回復 0

    舉報

信息

確認要?jiǎng)h除嗎?
取消
確認刪除

友情鏈接

全國服務熱線

400-163-8866
版權所有? 北京筑業志遠軟件開發有限公司 保留一切權利 京公網安備11011402013300號京ICP備10012143號-11
地址:北京市門頭溝區蓮石湖西路98號院5號樓20層2010-8室 電話:010-51299114
在線客服

24小時銷售服務電話

400-163-8866

微信購買專線:掃碼直聊
